昆明鹽礦 報道 8月24日早班,鹽硝分廠開展30萬噸蒸發裝置HE207預熱器搶修工作,中班16:00搶修工作順利完成,HE207預熱器并入系統正常運行。
30萬噸制鹽裝置8月15日恢復進汽后,鹽系統返回水長時間不合格,造成動力鍋爐用水成本增加。經排查,推斷為HE207預熱器通漏導致。8月19日斷開HE207后,返回水電導率明顯下降,但仍然間歇波動,分廠又進行再次排查,確定原因為閥門關不嚴,部分返回水先經過HE207再進入返回水管導致電導率波動。
經分廠開會討論,提出三種解決方案,并從時效性、經濟性、可實施性等多方面進行評估后,決定對HE207預熱器進行堵漏。

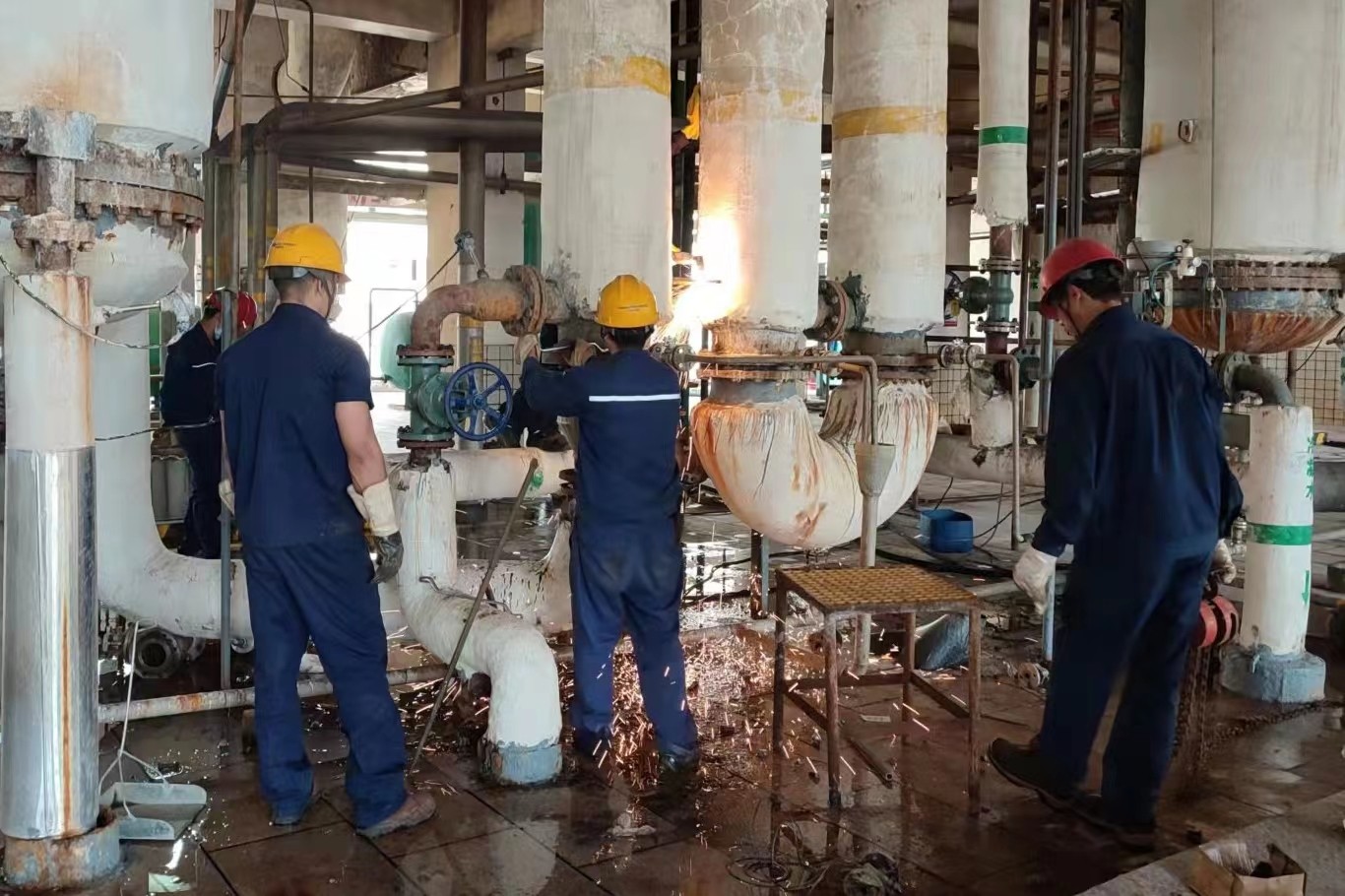

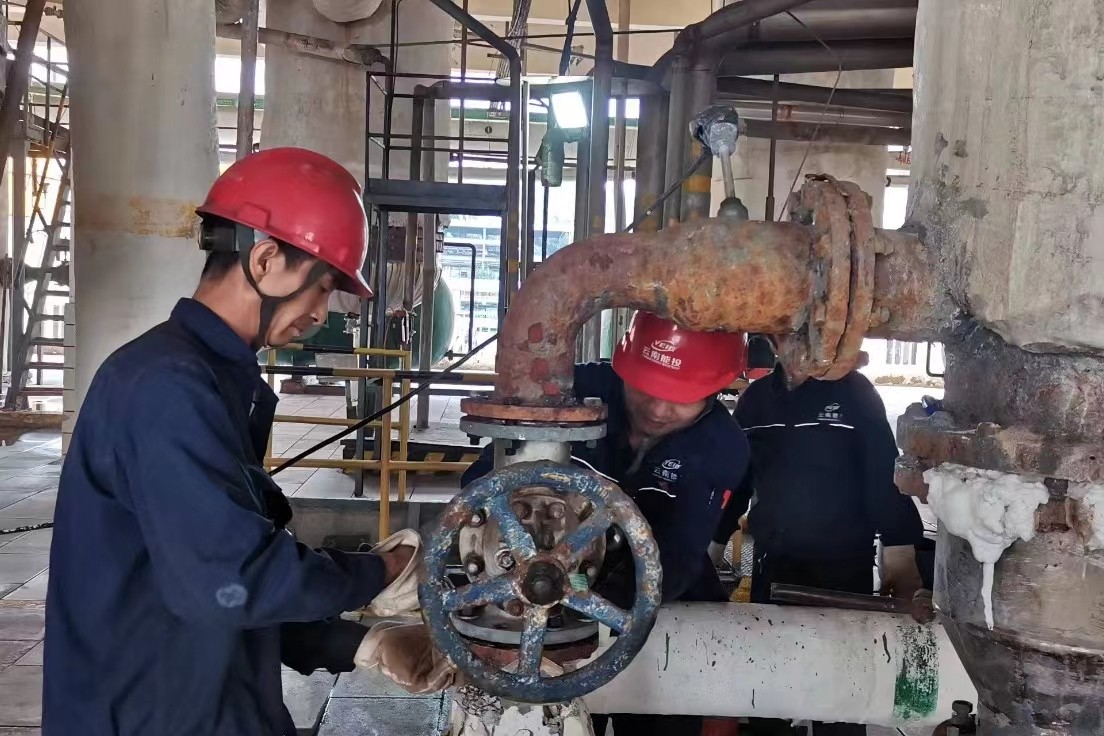

23日開始對HE207預熱器搶修工作進行準備,機修員工加班加點對多年未拆過的下封頭螺栓進行更換,當日18點,按要求完成了下封頭螺栓更換工作。24日早上,機修管道容器巴負責主要搶修工作,機修水泵巴、機械巴協調人員制作搶修所需墊子及堵頭。經過充分的準備,10:35,斷開鹽系統預熱器,開始進行HE207預熱器處理,對冷凝水進口閥門進行更換,并在出口加裝閥門,徹底斷開冷凝水,12:30閥門換好。13:00開始了拆封頭試漏工作,經檢查,在換熱器第一組找到漏點一處,為多年前的老漏點因腐蝕堵頭塞子脫落導致。分廠再次對泄漏換熱管進行了堵漏處理。截止16:00,HE207預熱器搶修工作完成,并入系統,取30萬HE-207進出口冷凝水進行分析,進口和出口結果相差不大,預熱器正常運行。
經過大家的團結協作,順利完成了此次搶修工作,為分廠應急處置積累了經驗,提高了分廠應急處置能力,增加了分廠的凝聚力和向心力。(李艷/文圖)
