全力以赴趕進度,保質保量搶檢修--昆明鹽礦80萬噸裝置檢修報道之二

發布時間:2020-11-28  瀏覽:3444  分享至:

昆明鹽礦 報道 11月27日,80萬噸制鹽裝置檢修進入第三天。

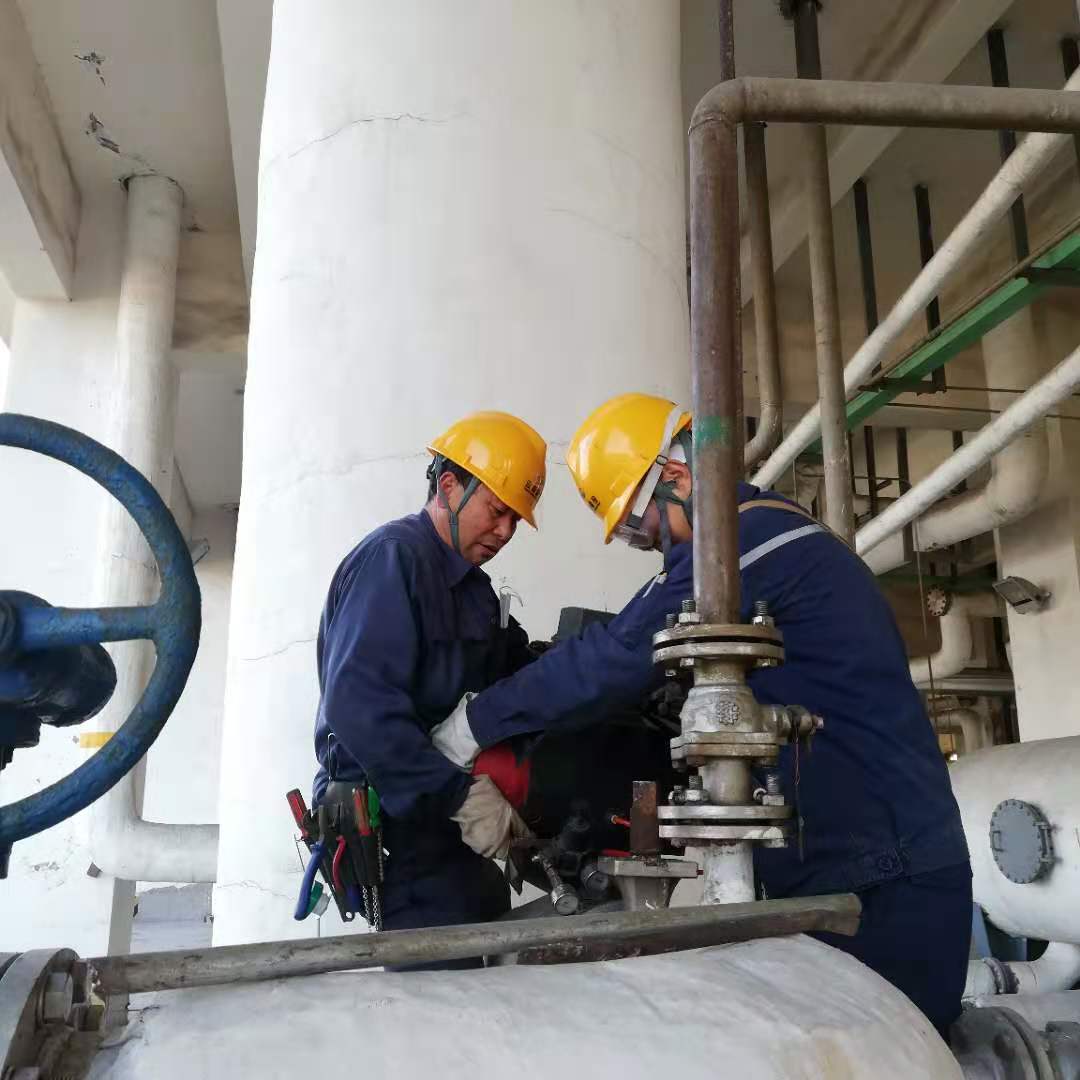

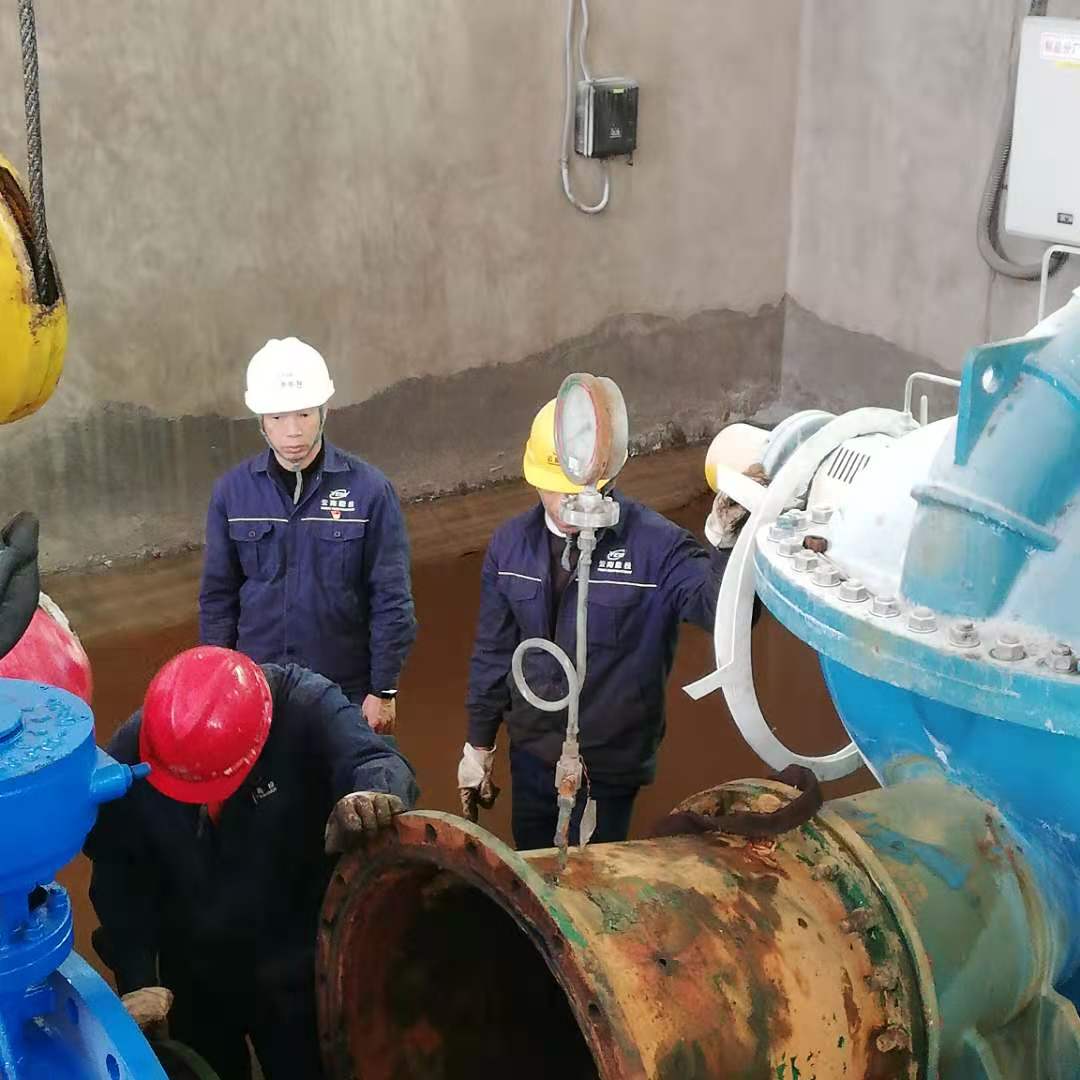

鹽硝分廠組織完成了HE-209/210/211/212封頭螺栓的緊固,硝系統刷罐結束后組織開展硝預熱器機械清洗工作;完成CB301拆除舊換新工作;電儀組更換硝振動電機軸承,檢查維修LV2115、FV2213氣動閥閥芯泄漏點并消除泄漏,對DCS系統進行清灰,同時繼續組織開展打管工作;機修組新HE401空氣換熱器安裝到位后開展法蘭緊固連接;EV301除沫器殼體補焊加強完成鋪板;鹽離心機C臺完成油缸內密封件更換后做好回裝工作;冷水循環泵1號和4號出口電動蝶閥更換完成后電工進行接線調試;更換完成冷卻塔1號和2號內部損壞噴頭和彎頭;HE210預熱器冷凝水不銹鋼管道完成新管固定;完成加熱室HE202/203/204/205沖堵管;EV202/203/204樓頂人孔蓋封閉緊固。在安全生產技術部、包裝分廠抽調人員配合下,分廠組織完成了EV202轉EV203,EV203轉EV204蝶閥兩只和302轉料管上電動閘閥閥板更換工作。

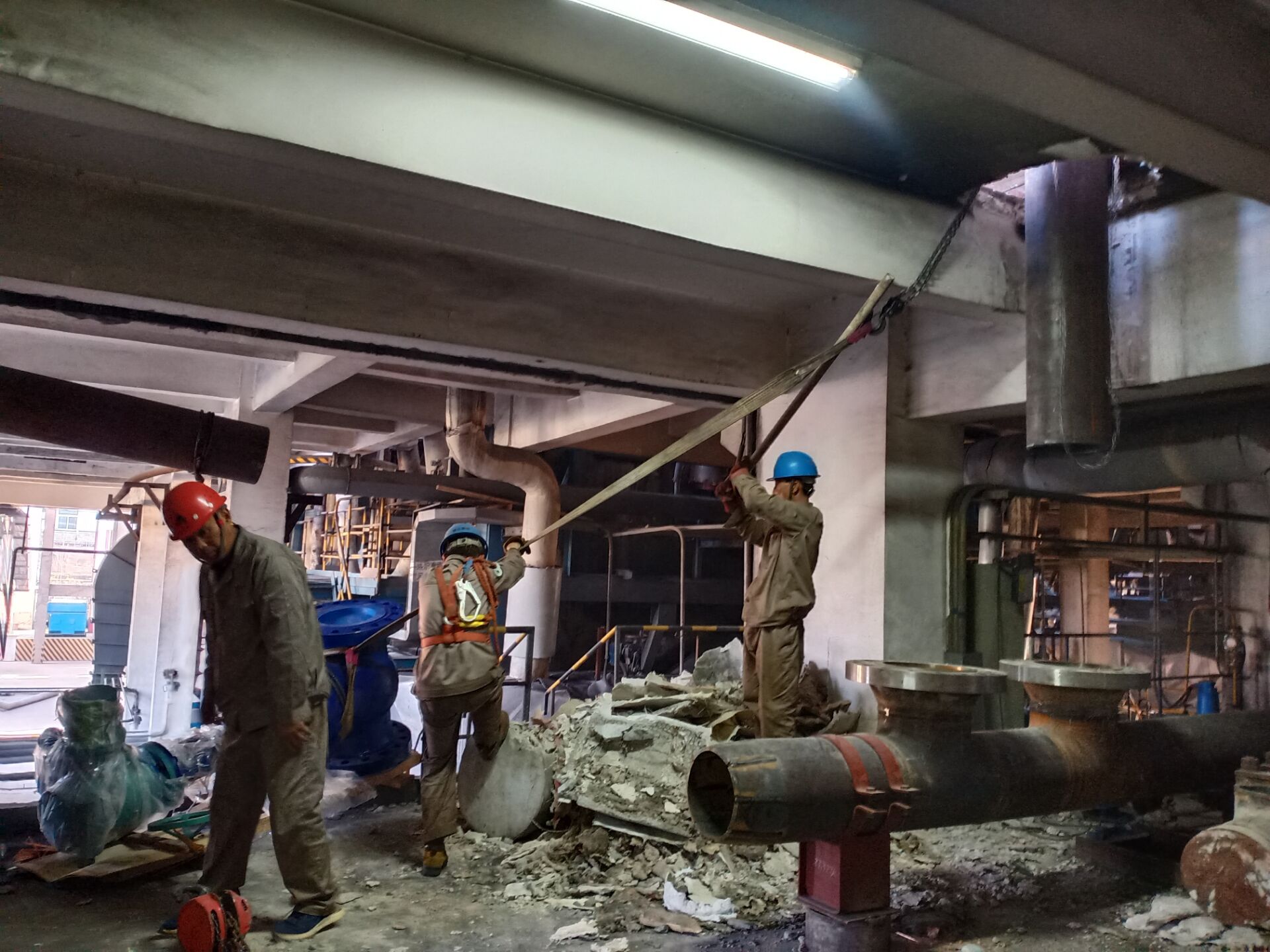

包裝分廠完成料倉清理和設備維修,生產線清理和設備運行維修,機器人及皮帶輸送系統檢維修處理,老包裝樓11.5米層皮帶機現場清理和設備維修工作,分廠技術人員和管理人員配合修理組集中開展重點設備的檢維修工作,他們積極克服11.5米層又灰又臟的工作環境,不怕苦、不怕累,用實際行動彰顯了吃苦耐勞精神和勇挑重擔的擔當精神,為裝置穩定運行提供有力保障。

動力分廠按檢修計劃繼續完成3#鍋爐空氣預熱器檢修、2#脫硫塔檢修、15MW空冷器冷卻水管改造、背壓汽管道疏水閥更換、發電機碳刷更換、120t/h減溫減壓出口管道疏水閥、儀表檢查、電纜接線端子緊固、鍋爐除塵器布袋、袋籠定期更換的等檢修項目,繼續完成燃氣鍋爐與老系統管道碰口改造檢修任務。

截止目前,三個分廠的各項檢修任務完成已超過計劃三分之二,全體員工周末繼續上班,全力以赴趕進度,保質保量搶檢修,為裝置盡快恢復生產貢獻更大的力量。(趙永福 張建 施加云/ 趙永福/ 顧光華/校對)
