昆明鹽礦 報道 7月19日,80萬噸制鹽裝置完成檢修,按計劃恢復生產。
80萬噸制鹽裝置進行10天的停產檢修后,18日經過單機試車、試壓試漏、儀表調校、聯鎖調試等工作后,19日11:23硝系統提前進汽,14:10鹽系統進汽,系統恢復生產,18:10鹽系統返回水合格;中班出鹽后,22:33鹽離心機啟運,開始生產潮鹽,目前裝置運行平穩。

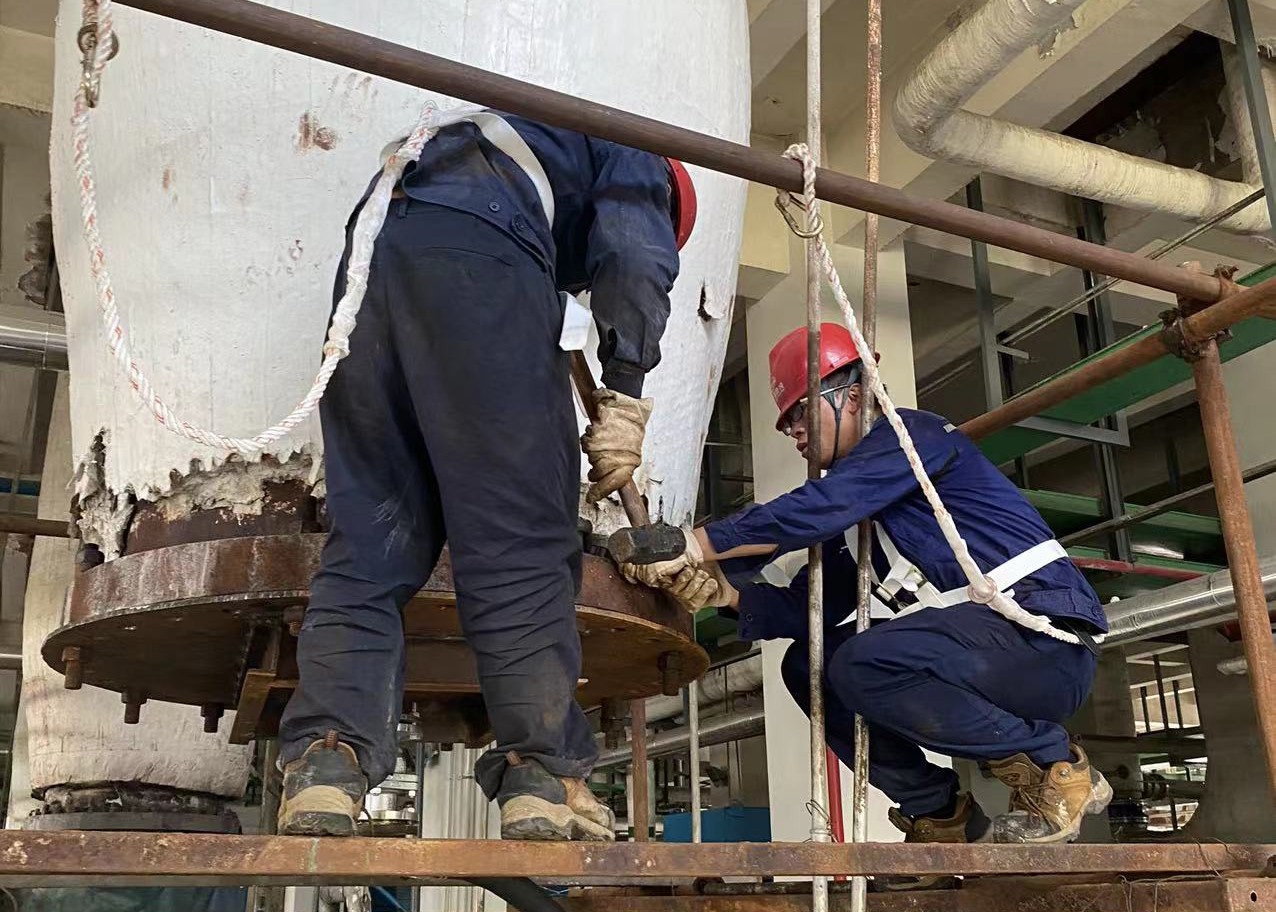

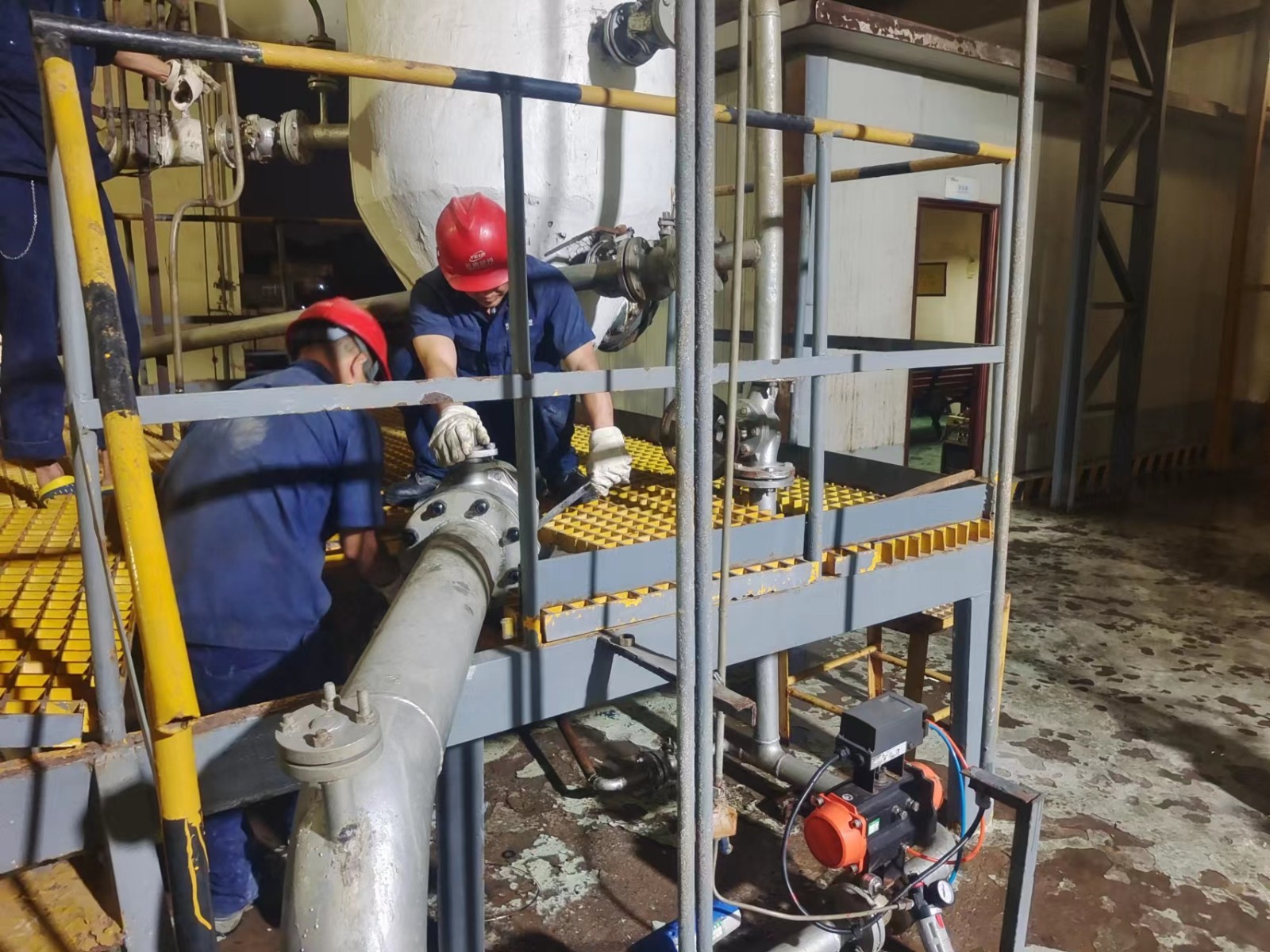

此次檢修任務較重,基本涵蓋了所有循環泵維護、保養、部件更換及變速箱換油,風機維護、保養,所有管道泄漏點消漏,鹽床、硝床維護,CB401、501、301等多條皮帶更新和換托輥,其中CB301換托輥達60多個,更新T-402,冷卻塔檢查、冷水泵檢修等等項目共92個。
此次停產檢修時間長,工作量大,分廠全體員工放棄周末休息,連續檢修,在確保檢修安全的同時,檢修質量也不放松。通過分廠全體員工的共同努力,最終圓滿完成檢修任務,為下一輪裝置更好運行打下良好基礎。(李艷/文圖)
